1、传统预埋工艺:

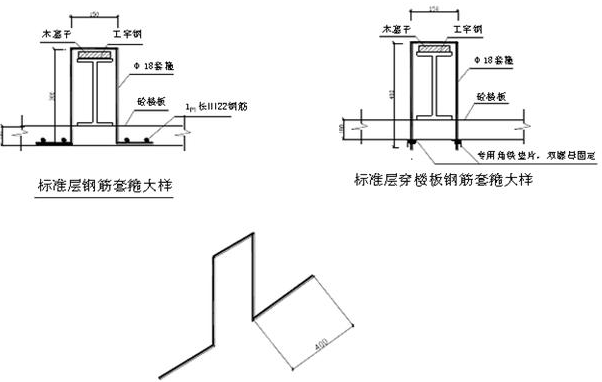

固定工字钢的套箍穿楼板预留孔安装,前期进行楼板内预埋一道同计算要求同级别的钢筋套箍,才能搭设脚手架,但搭设高度不得超过2层,直到两道钢筋套箍在楼板上采用预留孔施工方法安装完毕后方可继续搭设外脚手架。(钢筋套箍具体尺寸及型号,固定方式见后附图)工字钢水平间距1.4m。套箍采用Φ18钢筋,采用预埋方式与楼板进行有效连接作为工字钢的临时固定措施,后期打穿楼板或者前期预埋PVC管再固定钢筋套箍并采用角铁垫片用双螺母固定。
2、传统预埋工艺存在的缺陷:
(1)Φ18预埋件临时固定后脚手架搭设高度不能超过2层,后期穿楼板固定待拆除模板后才能进行,时间不允许。
(2)如果高度预留不准确还得用木楔挤紧,对用工造成浪费。
(3)Φ18预埋件必须位于砼楼板的下层钢筋下部,预埋件如果不用垫块垫起,后期拆模后楼板容易返锈,如果用垫块垫起,该部位钢筋保护层过大。
(4)临时固定的钢筋套箍不能周转使用,一次性报废,后期装修时必须割掉,浪费很大。
(5)穿楼板固定两道套箍如果采用后期打穿楼板方式,施工时对楼板破坏较大,且费时费工。
3、新型悬挑工字钢预埋新工艺的优势:

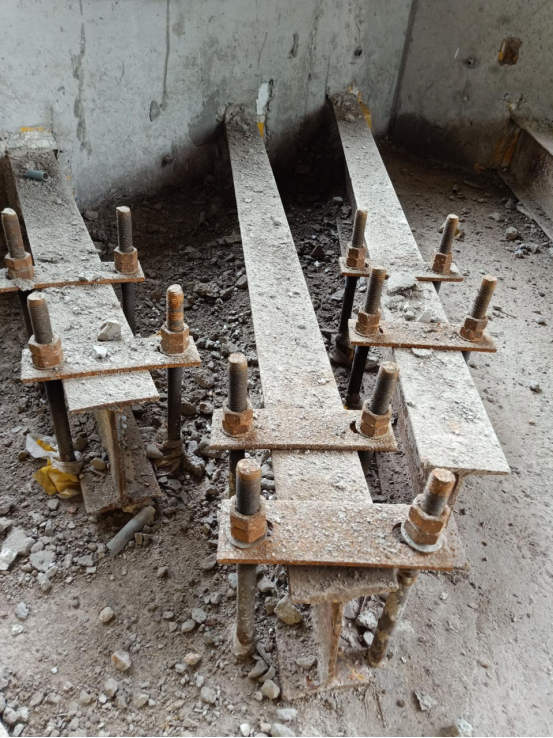

湖南拯卫建设科技有限公司长期致力于新型悬挑梁、新型进出料平台等建筑施工作业平台、工程设备、施工防护装置及施工构件、预埋件等的研发与创新,与传统预埋工艺相对比,拯卫的新型悬挑梁预埋工艺的优势如下:
(1)预埋环及压板、螺栓可重复周转使用,节约了材料和成本,完全符合绿色建筑施工节材降耗的要求。
(2)预埋及安装速度快,易于定位及固定简单。
(3)安装工字钢梁时上部用钢板压顶加垫片螺栓连接比传统用双木锲锲紧速度快。
4、传统工艺与新工艺预埋的优、缺点对比
预埋工艺对比 | 破坏性对比 | 操作对比 | 耗材对比 |
新工艺 | 施工速度快,成本低,安全可靠,对模板及砼楼板的破坏性小 | 工序简单,操作方便,一次性投入较小 | 预埋件可周转使用,消费较低 |
传统工艺 | 施工速度慢,对砼楼板及模板破坏性大 | 制作预埋件工序较多,一次性投入较大 | 预埋件一次性使用,消费较大 |
5、预埋施工新工艺流程:
钢筋下料、钢板加工→支模、定位并安装预埋件→对照图纸校对预埋件尺寸和位置→浇筑混泥土→养护、拆模→检查预埋件施工质量→修补处理。

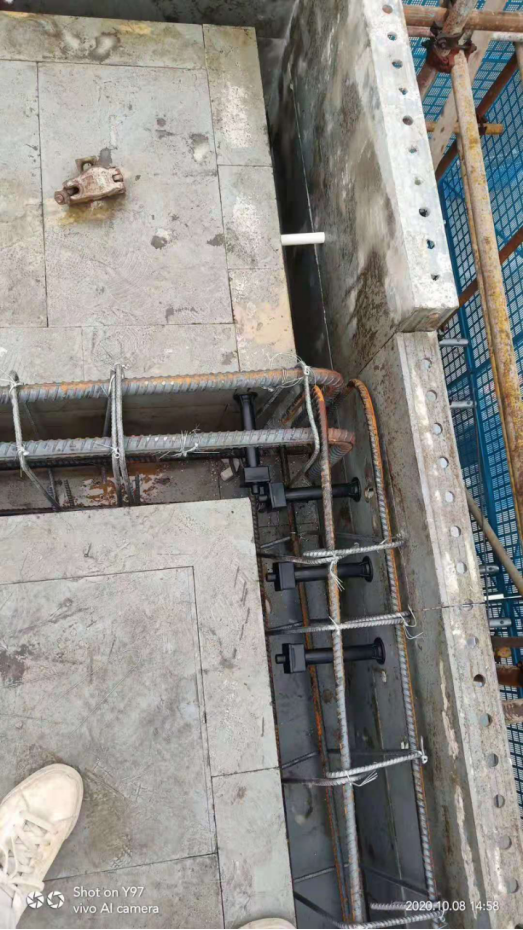

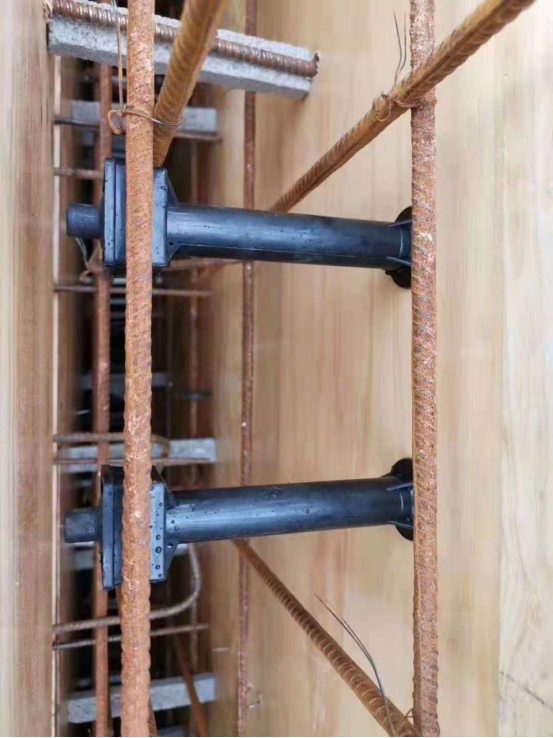

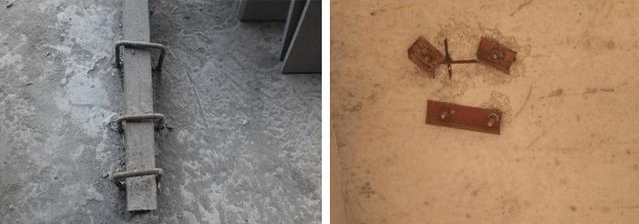

6、预埋件的固定方法
预埋件固定是预埋件施工中的一个重要环节,每根悬挑梁在外侧模板上开两个Φ1.25cm的圆孔,再通过配套专用的螺杆临时固定确保混凝土浇筑过程中预埋件不会发生偏位,极大程度方便了施工。
7、预埋件在砼施工中的保护

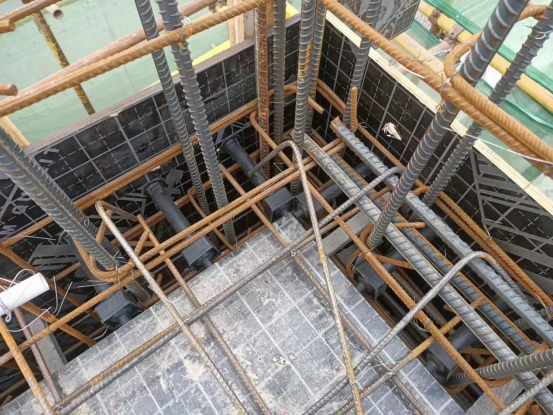

(1)砼在浇筑过程中,振捣棒应避免与预埋件直接接触,在预埋件附近,需小心谨慎,边振捣边观察预埋件,及时校正预埋件位置,保证其不产生过大位移。
(2)砼成型后,需加强砼养护,防止砼产生干缩变形引起预埋件内空鼓,同时,拆模要先拆除周围模板,放松螺栓等固定装置,轻击预埋件出模板,待松劲后拆除,以防拆除模板时因砼强度过低而破坏锚筋。
