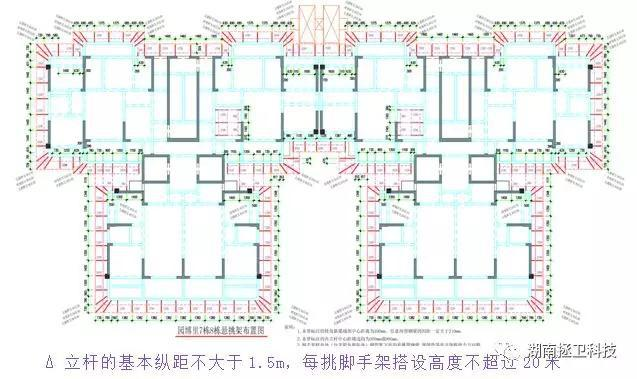

1、根据客户提供的“建筑图”和“结构图”结合《建筑施工脚手架安全技术统一标准》和《建筑施工扣件式钢管脚手架安全技术规范》的有关规范,我公司绘制出专项“悬挑梁平面布置图”。
2、以“悬挑梁平面布置图”为导航,现场进行预埋

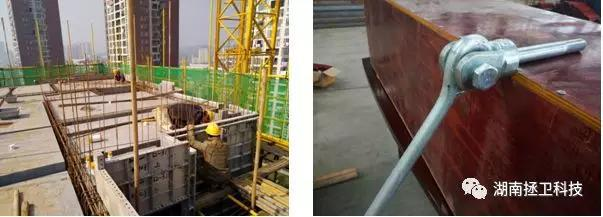

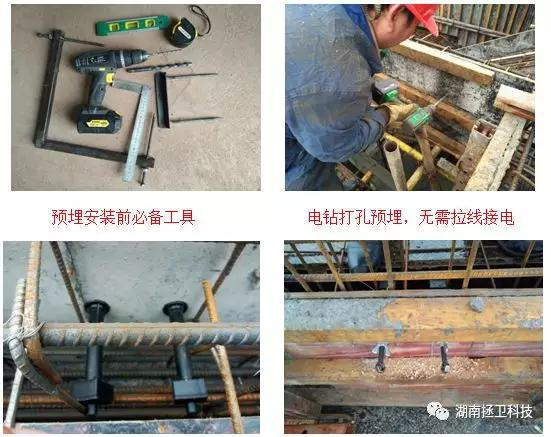

每根悬挑梁,在外侧模板上开两个Φ1.25cm的圆孔,再通过配套专用的临时安装螺杆进行固定,确保混凝土浇筑过程中预埋件不会产生偏位。
针对使用铝模的工地,因为新型悬挑架的型梁不必伸入室内,可不必再另外采用木模配合,有效杜绝炸模现象。
3、安装双头螺杆
混凝土强度达到1.5MPa或规定要求的强度后,先扭出临时安装螺杆,然后

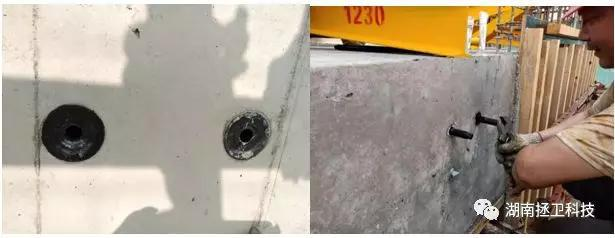

拆除外侧模板,最后再安装S8.8级M20*230mm长的高强“双头螺杆”。
4、悬挑梁安装

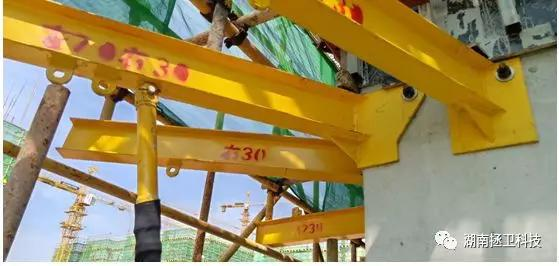

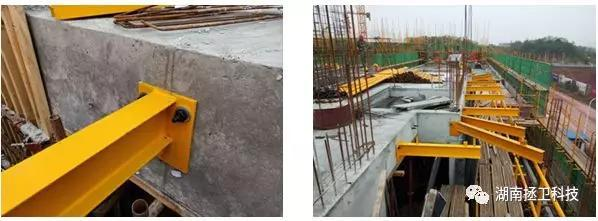

混凝土强度达到5MPa或规定要求的强度后,根据预埋件的安装位置,逐条将悬挑梁布置于悬挑层各个部位。

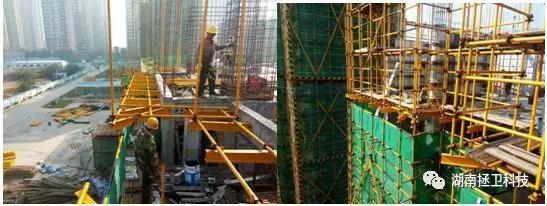

5、脚手架搭设
混凝土达到12MPa或规定要求后,方可开始搭设外架,此过程严禁在悬挑梁或钢管架体上堆放重型材料。严禁在此过程中吊放塔吊上的任何材料。
在超长悬挑梁(大于1750mm)处,搭设脚手架前、应提前将下支撑杆安装好并调节至适当受力状态。
6、斜拉杆上端“连接拉环”的预埋及安装

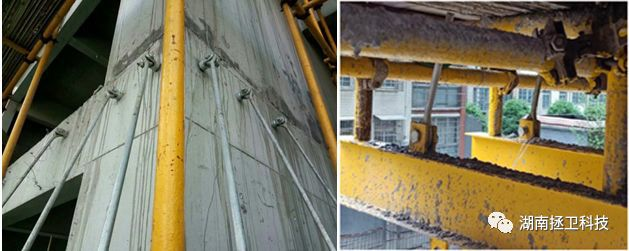

在悬挑层的上一层混凝土浇筑前,将斜拉杆“上端拉接点”的预埋件布置好。
外侧模拆除后,将“双耳拉环”扭入安装于建筑结构内部对应的预埋件里,待混凝土强度达到规定要求后,再连接上、下拉杆,并调节至适当受力状态。
